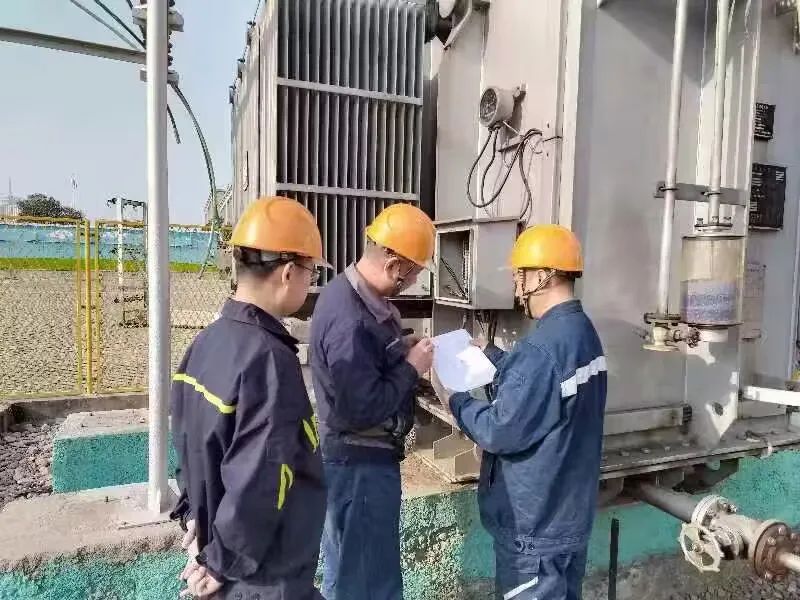

“大家一定要严格遵守好起吊规定,按照规范进行作业,在确保安全的前提下,力争在规定时间节点完成3#主变更换......”近日,35kV变电所施工现场一片忙碌的景象,该工区现场跟班人员一边紧盯各个环节,一边为大家加油鼓劲。

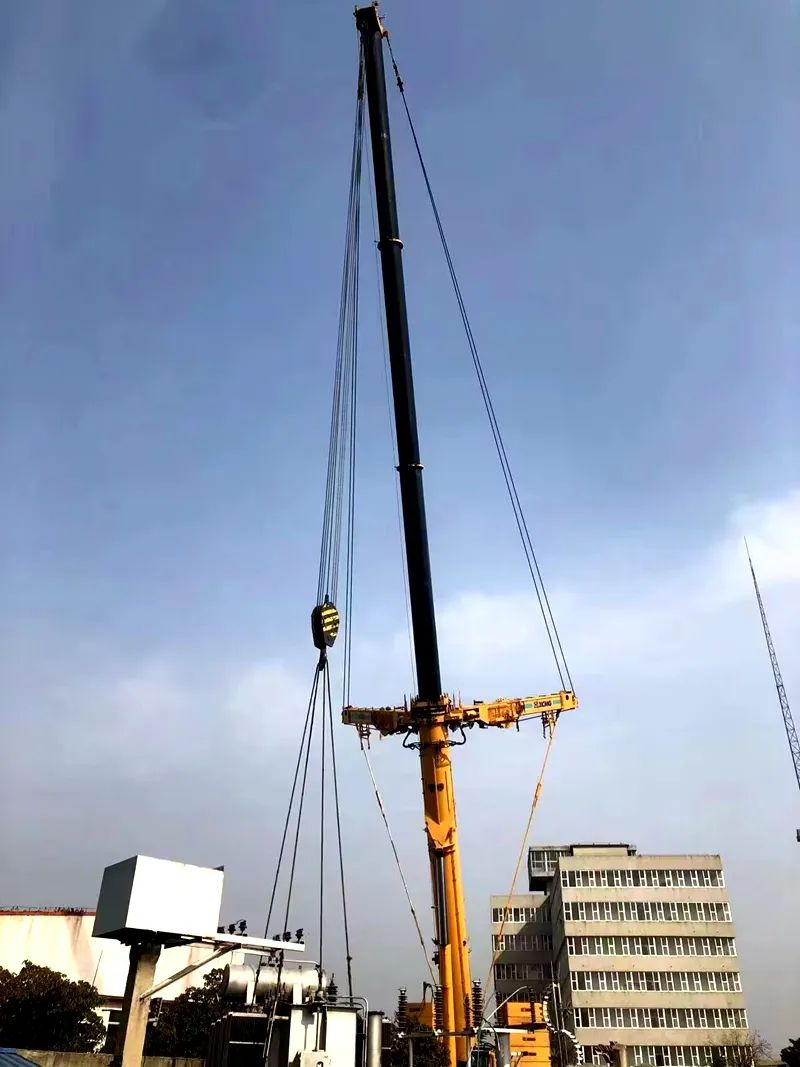

随着矿井供电负荷的逐步增加,35kV变电所3#主变的8MVA容量不能满足矿井需求,需将3#变压器撤出,更换20MVA容量的变压器。20MVA变压器重量达35吨以上,起吊距离较远,使用的吊车至少要460吨;所有二次控制线路需要重新敷线、安装、调试,因此这项工作任务重、难度大、技术含量高。该党支部面对急难险重工作,为确保施工安全,施工前组织分管人员、相关党员和技术骨干及时开展“35kV变电所3#主变更换技术交流会”,研讨制定详细的技术方案和安全保障措施;成立技术达人保障组和安全先锋监护组,明确分工。在工作现场,无论是设备拆除、起吊监护还是新变压器二次线敷设连接、试运行等工作,都由党员做表率,发挥着先锋模范作用。在大家全力配合下,目前新变压器已吊装到位,为下一步的试运行、投入使用奠定了坚实基础。
